- Bauarbeiten:
In dieser Woche haben täglich etwa 10 Firmen mit mehr ca. 50 Mitarbeiterinnen und Mitarbeitern auf der Baustelle Ludwigsparkstadion gearbeitet. Unter anderem wurden folgende Arbeiten abgeschlossen bzw. begonnen oder stehen an:
Rasen, Tribünen und Außenanlagen
- Rasen: Der Rasen wurde mit einem stickstoffbetonten Dünger behandelt, um das Wachstum zu fördern. Der Rasen ist weiterhin in einem der Witterung und Jahreszeit entsprechenden Zustand.
- In dieser Woche wurden Schotterplanum und Grundleitungen für die Polizeiwache fertig gestellt.

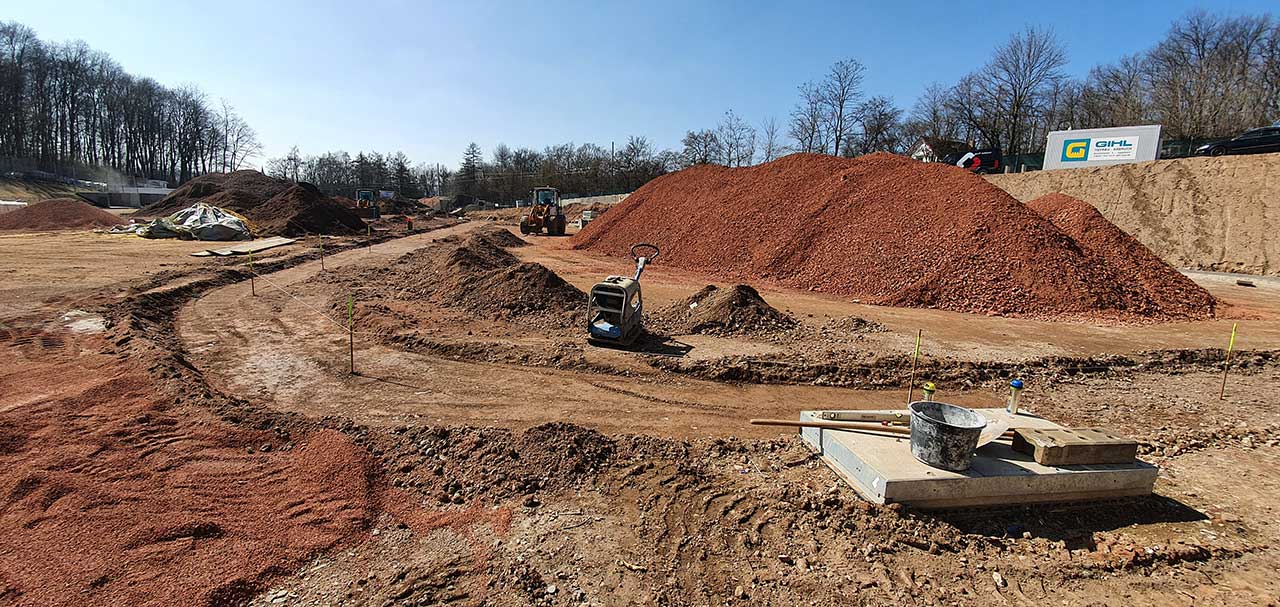

- Auf der Vorfläche West laufen der Schottereinbau und das Setzen der Randsteine, die Arbeiten werden in der kommenden Woche fortgeführt.
- Die Böschung hinter der Nordtribüne wird hergestellt.

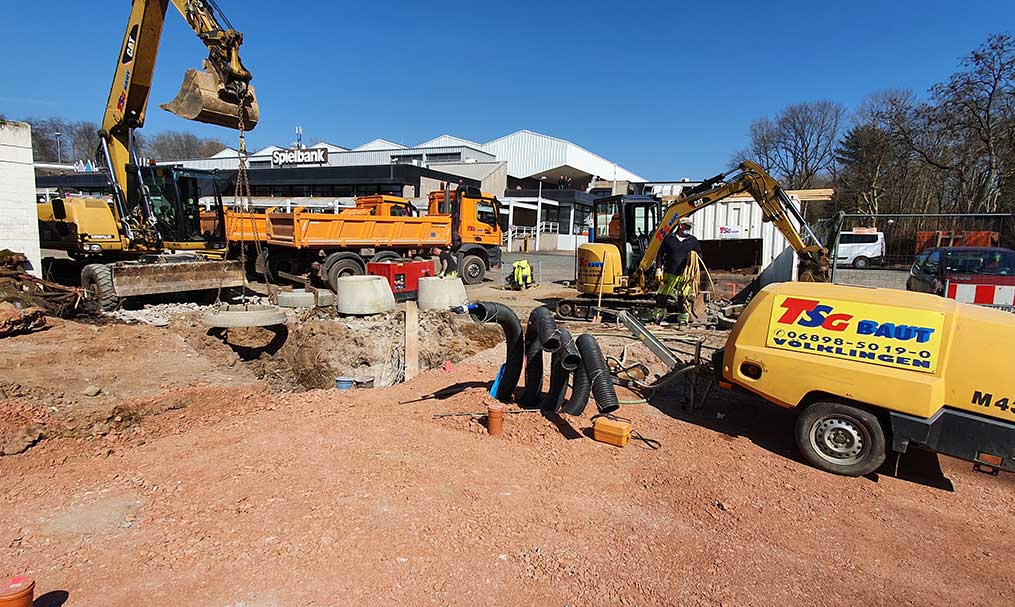

- Im Bereich hinter der Osttribüne werden Kanalarbeiten ausgeführt.
- Nach Ostern beginnt die Montage der Türen der Differenztreppen, die vom Stadioninnenraum zu den Tribünen führen.
Nebengebäude
- Die Verkabelungen der Brandmelde- und Sprachalarmierungsanlagen wurde in der zurückliegenden Woche fortgesetzt.
- Der Ausbau der WCs im Nebengebäude Ost läuft weiter.

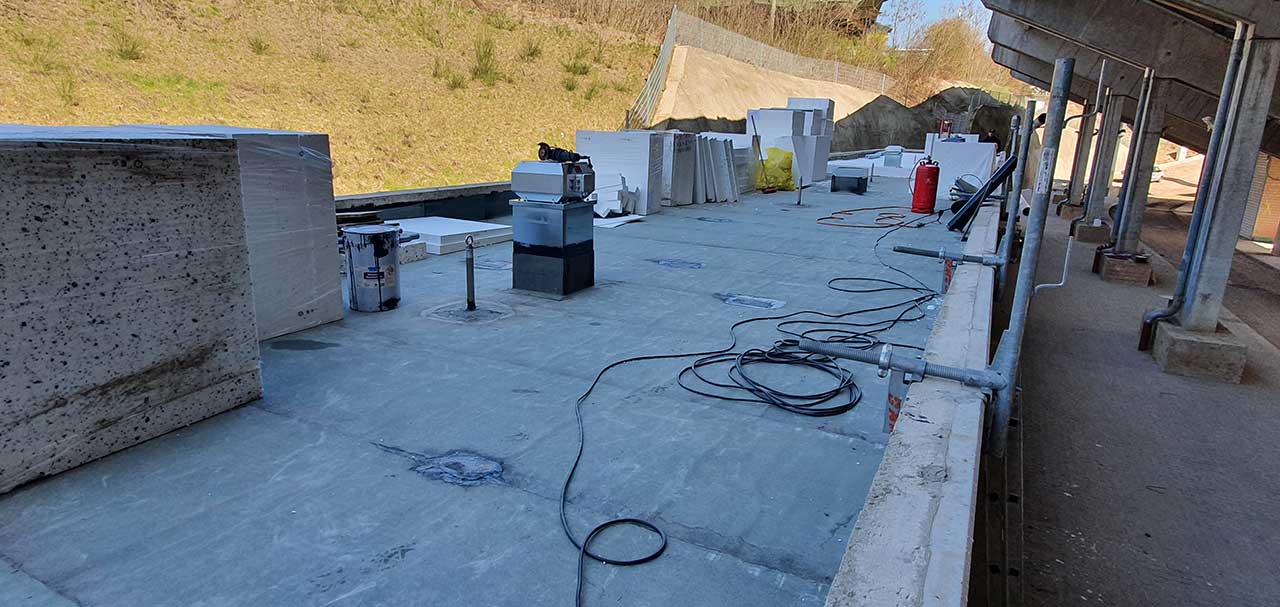

- Ab der kommenden Woche steht an: die Baustelleneinrichtung und der Baubeginn Rohbau für die Kühlzellen Ost, die Baustelleneinrichtung für die Polizeiwache, sowie die Fortführung der Dachdeckerarbeiten für das Nebengebäude Nord.
Funktionsgebäude

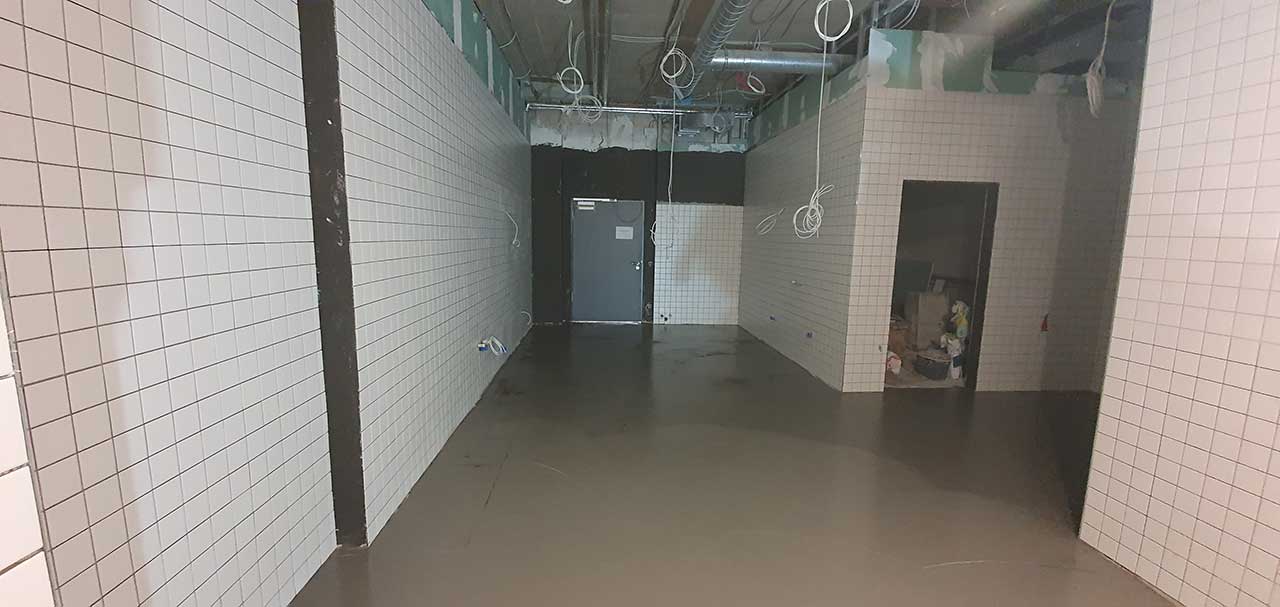

- Die Fliesenarbeiten im Cateringbereich auf Ebene 01 werden abgeschlossen.
- Die Brandschutzarbeiten auf Ebene 02 sind abgeschlossen. Somit können die letzten Decken abschließend geschlossen werden.
- Ab der kommenden stehen Funktionstests für die Brandmeldeanlage an.
- Ebenso wird ein Entrauchungstest im Businessclub durchgeführt.
- Die Installationsarbeiten im Cateringbereich Ost der Ebene 01 werden abgeschlossen.
- Ausschreibungen
Die Ausschreibungen für die Kühlzellen und die Kühlung laufen. Die Vergabe der Stadionregie steht bevor.
- Zentrale Termine auf der Baustelle in der kommenden Woche
Montag, 29. März: Baurunde u. a. mit Oberbürgermeister Uwe Conradt, Martin Welker (GIU-Geschäftsführer) sowie Erik Schrader und Markus Hollenbach (beide GMS-Werkleitung). Themen: Baustellenfortschritt sowie anstehende Arbeiten und Termine.
Zudem diverse Termine unter der Woche zur Abstimmung mit beauftragten Unternehmen.
