Freifläche West mit Mastleuchten (Foto: Landeshauptstadt Saarbrücken)
- Bauarbeiten:
In dieser Woche haben täglich bis zu 14 Firmen mit rund 60 Mitarbeiterinnen und Mitarbeitern auf der Baustelle Ludwigsparkstadion gearbeitet. Unter anderem wurden folgende Arbeiten abgeschlossen bzw. begonnen oder stehen an:
Tribünen und Außenanlagen
- Aktuell werden erneut Tests der Beschallungsanlage durchgeführt. Dabei werden unterschiedliche Frequenztöne erzeugt. Für den Testzweck wird die Beschallungsanlage in maximaler Lautstärke (lauter als im Normalbetrieb) laufen.
- Die Verkabelung der Leitungen für die BOS-Anlage erfolgt planmäßig.
- Auch die Montage der Schaltschränke der BOS-Funkanlage hat begonnen.

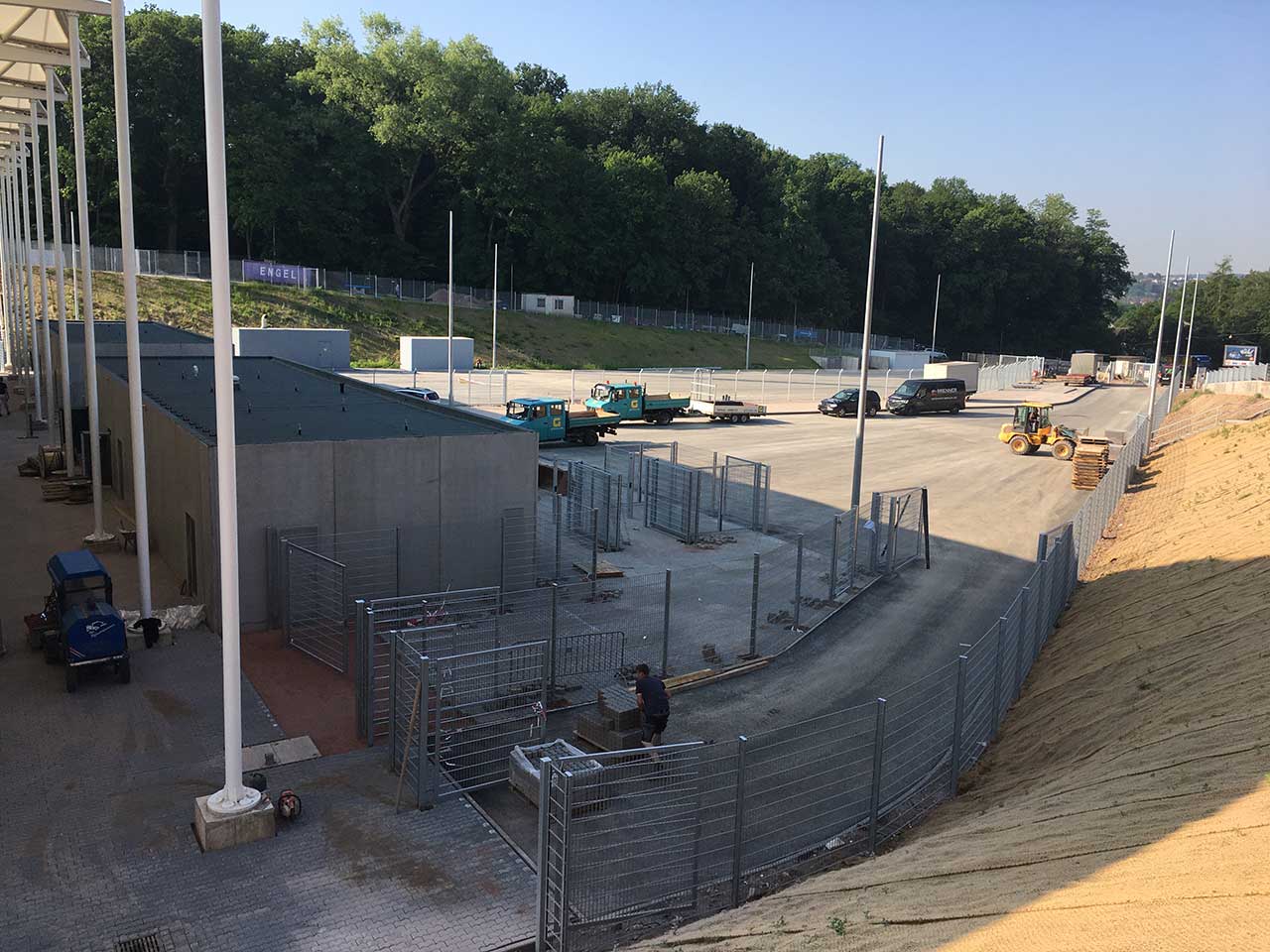

- Entlang der Straße „An der Saarlandhalle“ laufen Tiefbauarbeiten zur Herstellung des barrierefreien Zugangs.

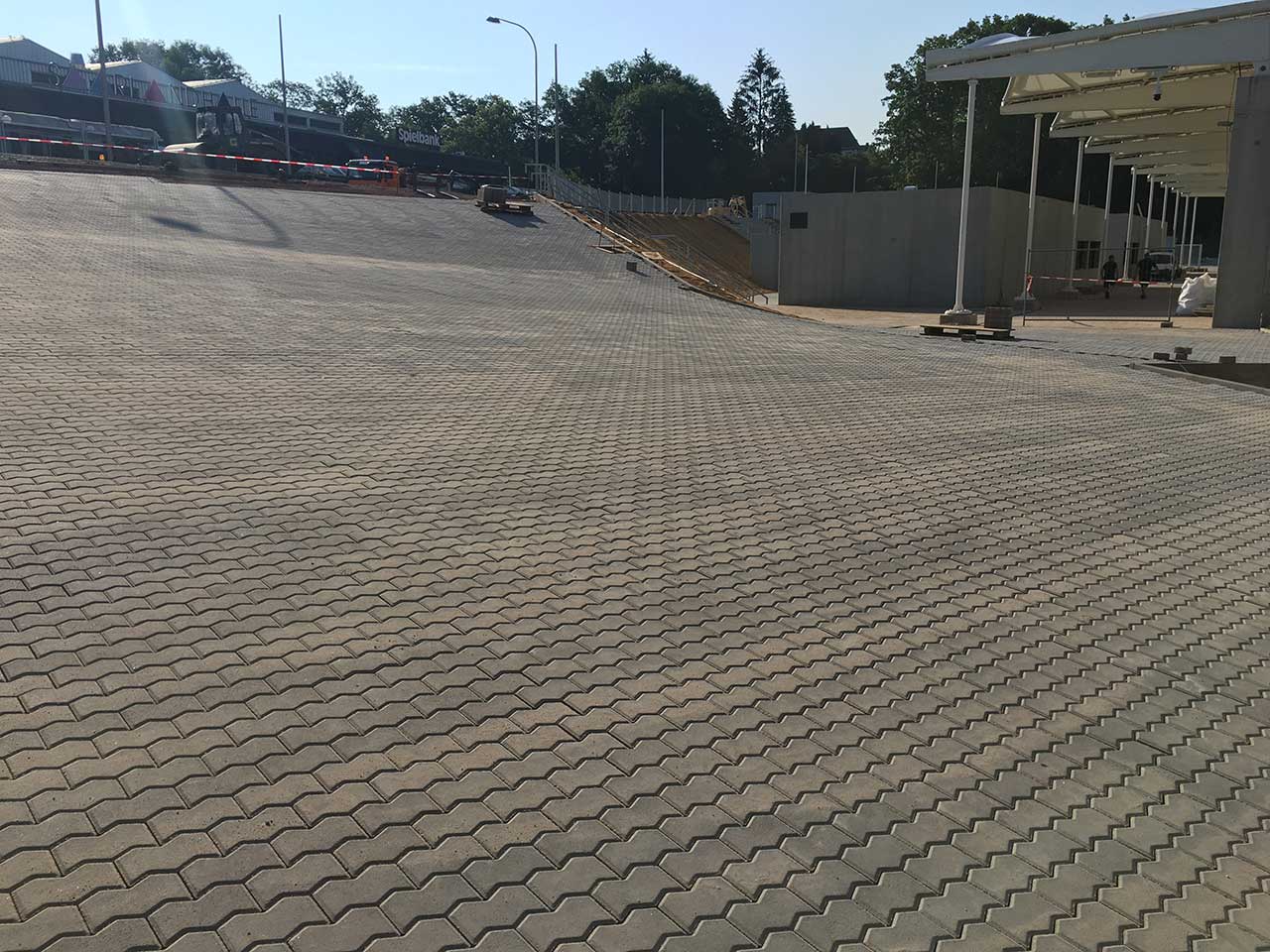

- Zusätzlich wird hier die Pflasterung der Flächen angrenzend der Straße vorbereitet.

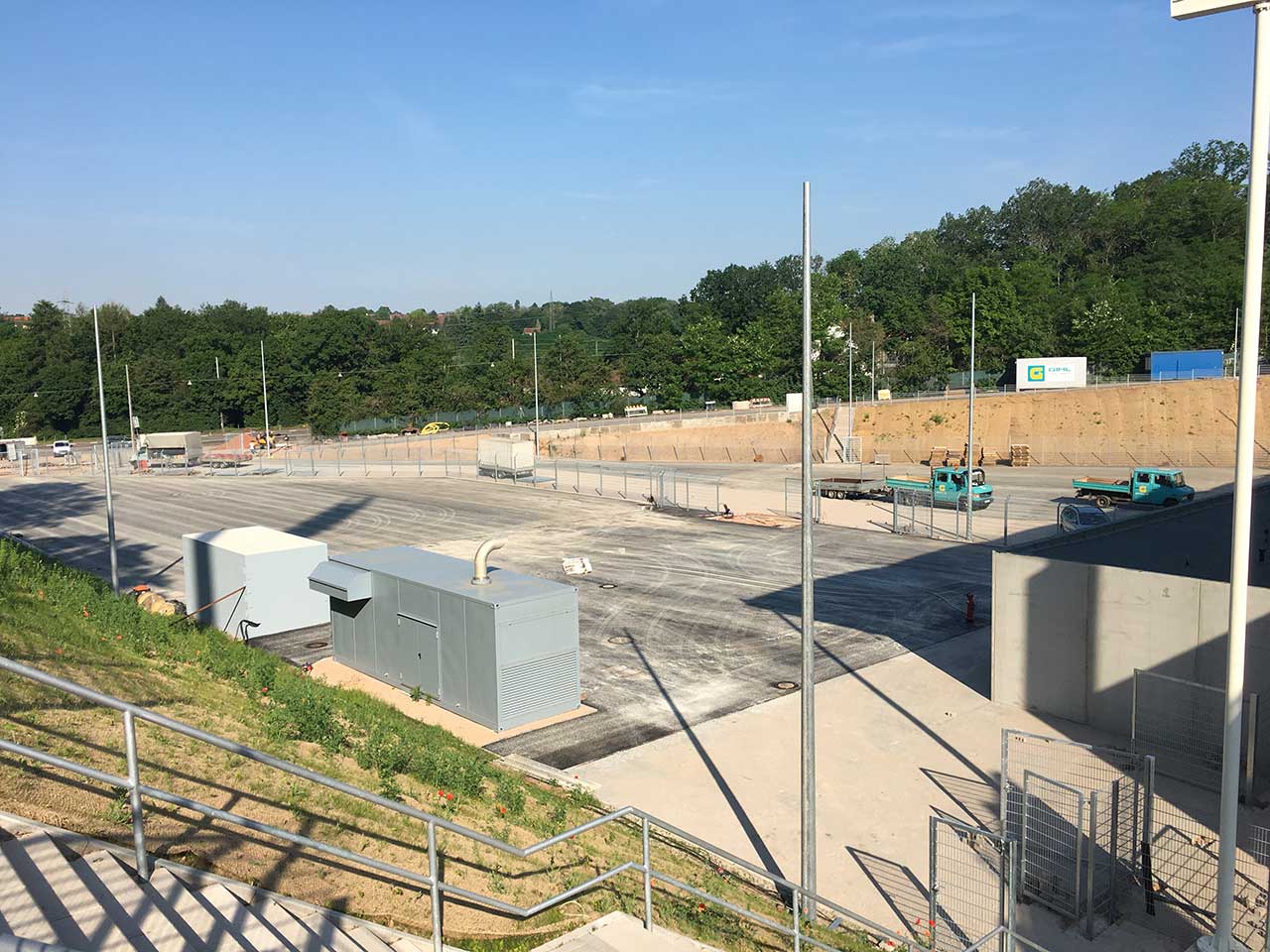

- Das Setzen der Beleuchtungsmaste hat im gesamten Stadionaußenbereich begonnen.
- Die Asphaltarbeiten auf der Freifläche West und im Bereich Unterbau Nord sind abgeschlossen. Die Übergangsfläche West zur Camphauser Straße wird für die noch anstehenden Asphaltarbeiten vorbereitet.
- Die Pflasterarbeiten auf der Freifläche Ost werden in der kommenden Woche fortgesetzt.

- Auch die Montage der Zaunanlagen auf der Freifläche West läuft.
Nebengebäude
- Momentan erfolgt die Bodenbeschichtung im Nebengebäude Nord.
- Die Ausführung der Brandschottungen läuft.

- An den Bestandswänden am Unterbau Nord erfolgen Malerarbeiten. Sie werden in der nächsten Woche fortgesetzt.
- In der Polizeiwache läuft die Rohinstallation der Haustechnik.
Funktionsgebäude
- Hier läuft die Programmierung der Brandmeldeanlage.
- Zudem erfolgen zurzeit Rest- und Nacharbeiten.
- Zentrale Termine in der kommenden Woche
Unter der Woche finden diverse Termine auf der Baustelle zur weiteren Abstimmung statt, u. a. mit Oberbürgermeister Uwe Conradt, Martin Welker (GIU-Geschäftsführer) sowie Erik Schrader und Markus Hollenbach (beide GMS-Werkleitung).
