- Bauarbeiten:
In dieser Woche haben täglich bis zu 16 Firmen mit Schnitt 65 Mitarbeitern auf der Baustelle Ludwigsparkstadion gearbeitet.
Unter anderem wurden folgende Arbeiten abgeschlossen bzw. laufen:
Funktionsgebäude
- Parkettarbeiten auf Ebene 02 haben begonnen
- Die Fliesenarbeiten im Businessclub im Bereich der Bar sind abgeschlossen
- Die Deckenschließung in Ebene 00 wurde fortgesetzt, Ende nächster Woche können voraussichtlich nach Fertigstellung des Brandschutzes die Decken in den Flurbereichen geschlossen werden
- Die Malerarbeiten in den Spieler-Umkleiden sind abgeschlossen
- Die Montagearbeiten der Treppengeländer sind abgeschlossen, der letzte Anstrich der Geländer erfolgt gegen Ende der Baumaßnahme
- Die Montage der Attikableche auf dem Dach ist fast abgeschlossen
- Die Feuerschutztüren in den Cateringbereichen der Ebene 02 wurden heute angeliefert, die Montage soll kommende Woche beginnen
- Am Montag werden die Schachtpodeste angeliefert und eingebaut
- In der kommenden Woche wird ein Gerüst an der langen Fassadenseite des Funktionsgebäudes zum Nacharbeiten des Anstrichs gestellt
- Die Arbeiten an den Aufzügen sind abgeschlossen
Südtribüne
- Die Montage der Umwehrung im Bereich der Begleitersitze für Behinderte auf der Südtribüne ist erfolgt mit Restarbeiten

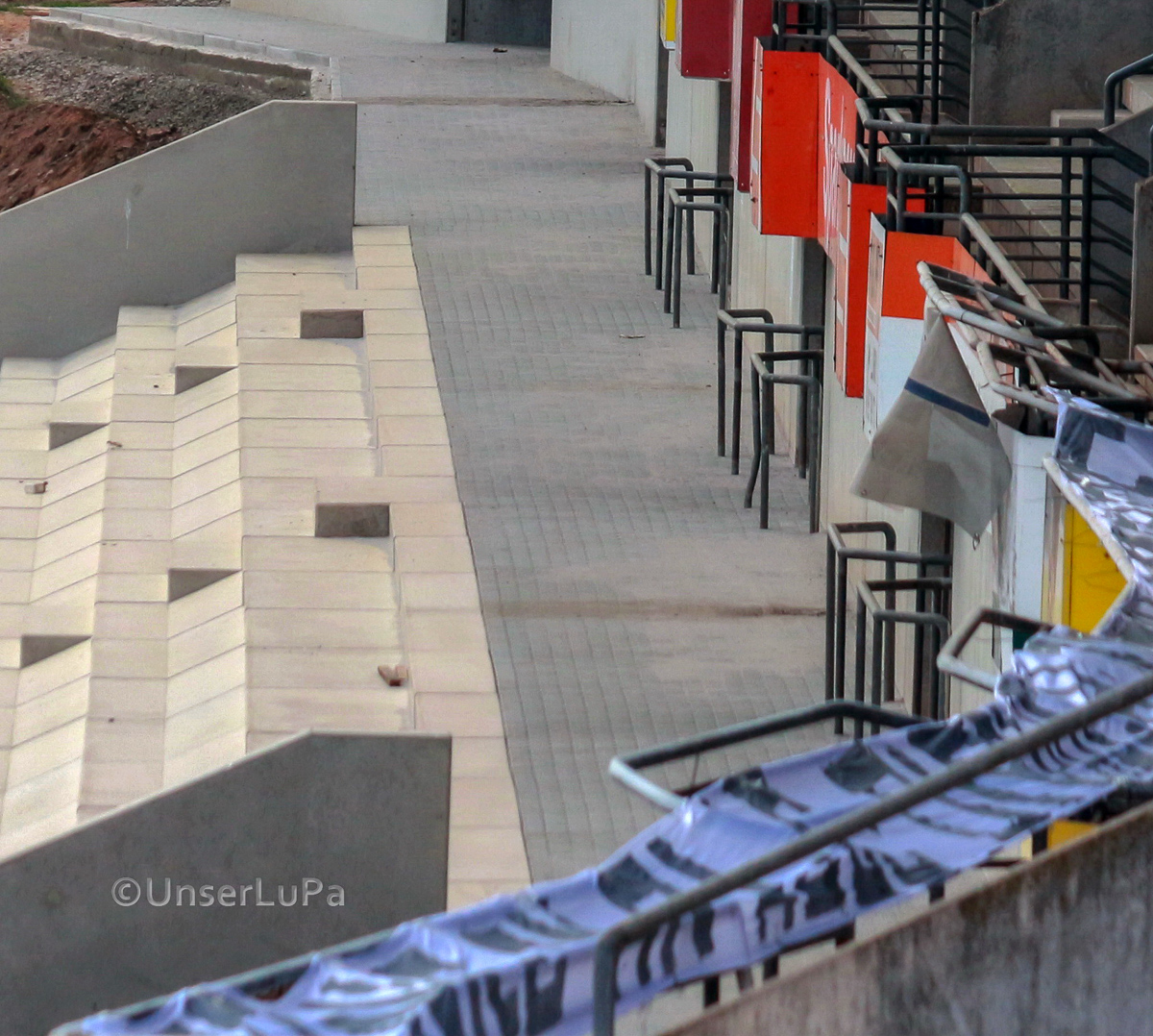

- Die geraden Handläufe auf der Südtribüne wurden montiert
- Die Verkabelung der Presseplätze ist erfolgt
Nebengebäude Westtribüne
- Der erste Teil des Rohbaus der Nebengebäude West ist weitestgehend fertig, sodass ab kommender Woche der Ausbau (u. a. Trockenbau) beginnen kann
- Die Verputzarbeiten im Unterbau sind mit Restarbeiten abgeschlossen
- Die Fassade des Unterbaus wurde gestrichen
- Die Estricharbeiten im Unterbau sind fertig
Innenraum
- Die Pflasterarbeiten werden fortgesetzt.
- Die Arbeiten an der Beregnungsanlage sind abgeschlossen
- Die Arbeiten an der der Rasenheizung stehen an
- Die Begradigung der Spielfläche mit einer Laserraupe als Vorarbeit für den Spielrasen läuft
- Das Setzen der Fundamente für die Differenztreppen und die Arbeiten an den Treppen selbst laufen.
- Vergaben:
Vergabe der Türen für die Nordtribüne ist im Budget erfolgt, Bodenbelagsarbeiten/Epoxidharzbeschichtung für die Nebengebäude steht nächste Woche an
- Zentrale Termine auf der Baustelle in der kommenden Woche
Montag, 24. August: Baurunde u. a. mit Oberbürgermeister Uwe Conradt, Martin Welker (GIU-Geschäftsführer) und Markus Hollenbach (GMS-Werkleiter). Themen: Besprechung der in der Woche anstehenden Arbeiten und Termine.
Freitag, 28. August: Bauherrenrunde u.a. mit Oberbürgermeister Uwe Conradt, Martin Welker (GIU-Geschäftsführer) und Markus Hollenbach (GMS-Werkleiter). Themen: Besichtigung Baufortschritt. Austausch zu offenen Fragen zu einem Spielbetrieb in der Baustelle.
Zudem diverse Termine unter der Woche: u. a. Wochenmeeting Baukonstruktion mit beauftragten Unternehmen und Wochenmeeting Technische Gebäudeausrüstung mit beauftragten Unternehmen, sechste öffentliche Baustellenführung.
