Bauarbeiten:
In dieser Woche haben täglich bis zu 15 Firmen mit bis zu 77 Mitarbeitern auf der Baustelle Ludwigsparkstadion gearbeitet. Unter anderem wurden folgende Arbeiten abgeschlossen bzw. laufen:
Innenraum

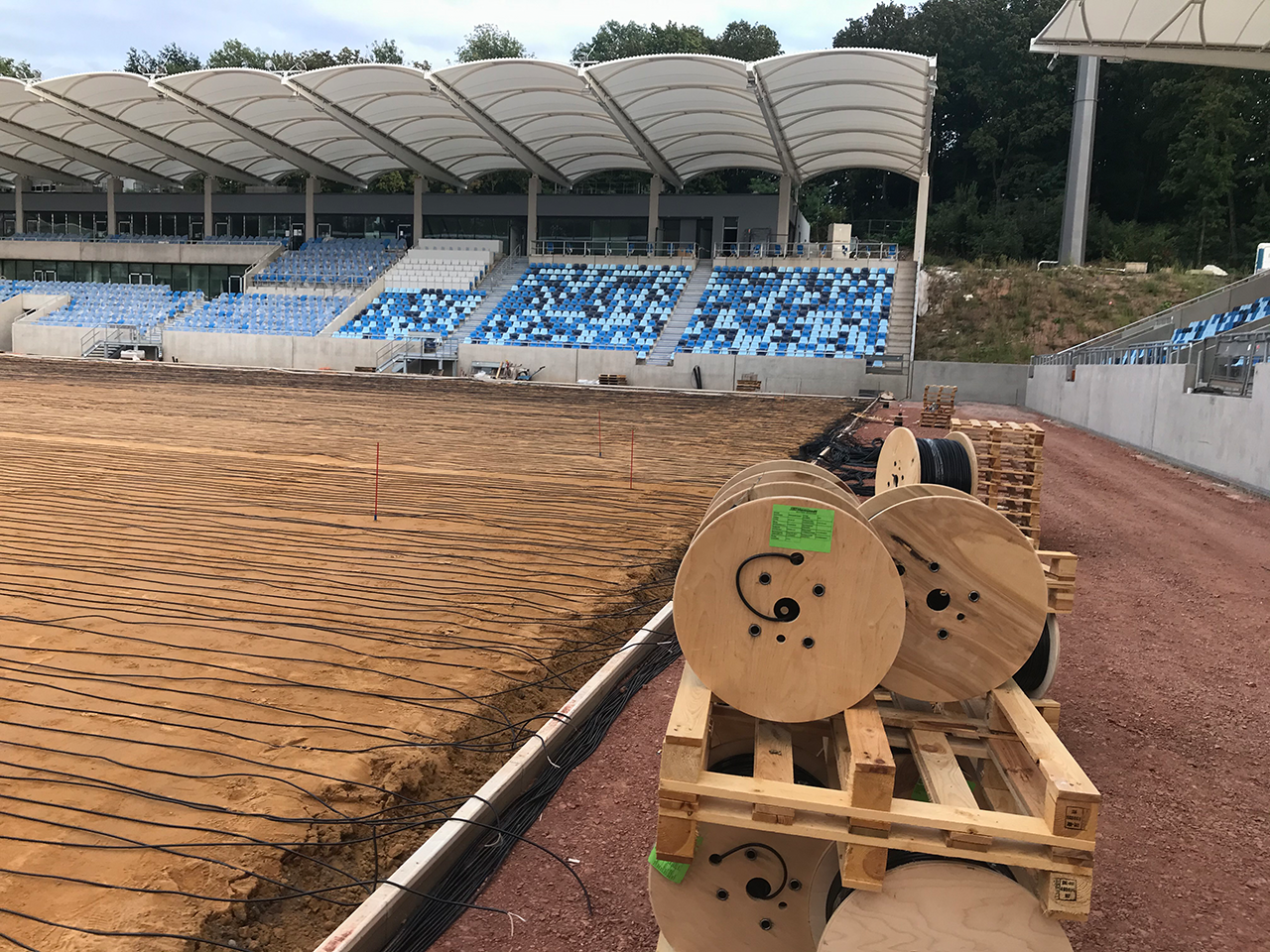

- Die Verlegung der Rasenheizung und die Herstellung des Unterbaus für den Rasen laufen.
- Vor der Südtribüne laufen die Pflasterarbeiten, sie sind weitgehend abgeschlossen.
- Schotter- und Splitteinbau vor der Tribüne West sind abgeschlossen, die Pflasterarbeiten können in der kommenden Woche folgen.
- Die Tore für den Spielbetrieb wurden angeliefert.
Funktionsgebäude
- Die Decke der Mixed Zone ist weitestgehend geschlossen.
- In den Logen sind die Parkettarbeiten abgeschlossen (ausgenommen von zwei Räumen, die als Baubüro genutzt werden).
- Die Montage der Schachtpodeste ist fertiggestellt.
- Die Arbeit an den Induktionsschleifen im Funktionsgebäude laufen (Hilfe für hörbehinderte Menschen)
- In Ebene 02 ist die Montage der WC-Trennwände abgeschlossen.
- Die Anlieferung der WC-Trennwände in Ebene 01 ist erfolgt. Die Montage beginnt nächste Woche.
- Teilweise abgeschlossen sind die Montagearbeiten der WC-Trennwände in E00.
- Aktuell erfolgt die Montage der Stahlblechtüren.
Nebengebäude Westtribüne
- Von der Nordtribüne bis zum Nebengebäude West wurde ein Graben gezogen (für Kabelverlegung).
- Die Montage der Hohlwände im Nebengebäude West (Teil 1) ist erfolgt.
- Die Fassade des Unterbaus West wurde gestrichen.
- In den Kiosken sind die Fliesenarbeiten am Boden abgeschlossen.
- Auch die Fliesenarbeiten an den Wänden in einem WC-Raum sind beendet. Das Verfugen beginnt am Montag.
- Vorfläche West: Erdbau und Leerrohrverlegung sowie Verfüllung (für Medienübergaberaum) sind erledigt.
Westtribüne
- Die Montage der Sektorentrenner hat begonnen.
Nebengebäude Osttribüne
- Bewehrungsarbeiten für Fundamente laufen.
Südtribüne
- Die Handläufe an der Südtribüne sind fertiggestellt.
- Die Montage der restlichen Differenztreppen steht vor dem Abschluss.
- Außerdem laufen momentan Malerarbeiten: Die Ausführung der Stufenmarkierung hat begonnen.
Sonstiges
- Eingang Bereich Nord/Ost und Süd/Ost: Hydranten und Verteilerkasten wurden gesetzt.
Zentrale Termine auf der Baustelle
Montag, 7. September: Baurunde u. a. mit Oberbürgermeister Uwe Conradt, Martin Welker (GIU-Geschäftsführer) und Markus Hollenbach (GMS-Werkleiter). Themen: Besprechung der in der Woche anstehenden Arbeiten und Termine.
Freitag, 11. September: Bauherrenrunde u.a. mit Oberbürgermeister Uwe Conradt, Martin Welker (GIU-Geschäftsführer) und Markus Hollenbach (GMS-Werkleiter). Themen: Besichtigung Baufortschritt. Austausch zu offenen Fragen zu einem Spielbetrieb in der Baustelle.
Zudem diverse Termine unter der Woche: u. a. Wochenmeeting Baukonstruktion mit beauftragten Unternehmen und Wochenmeeting Technische Gebäudeausrüstung mit beauftragten Unternehmen, achte öffentliche Baustellenführung.v
