- Bauarbeiten:
In dieser Woche haben täglich bis zu 16 Firmen mit bis zu 93 Mitarbeitern auf der Baustelle Ludwigsparkstadion gearbeitet. Unter anderem wurden folgende Arbeiten abgeschlossen bzw. laufen:
Innenraum
· Die Pflasterarbeiten im Innenraum West sind abgeschlossen.

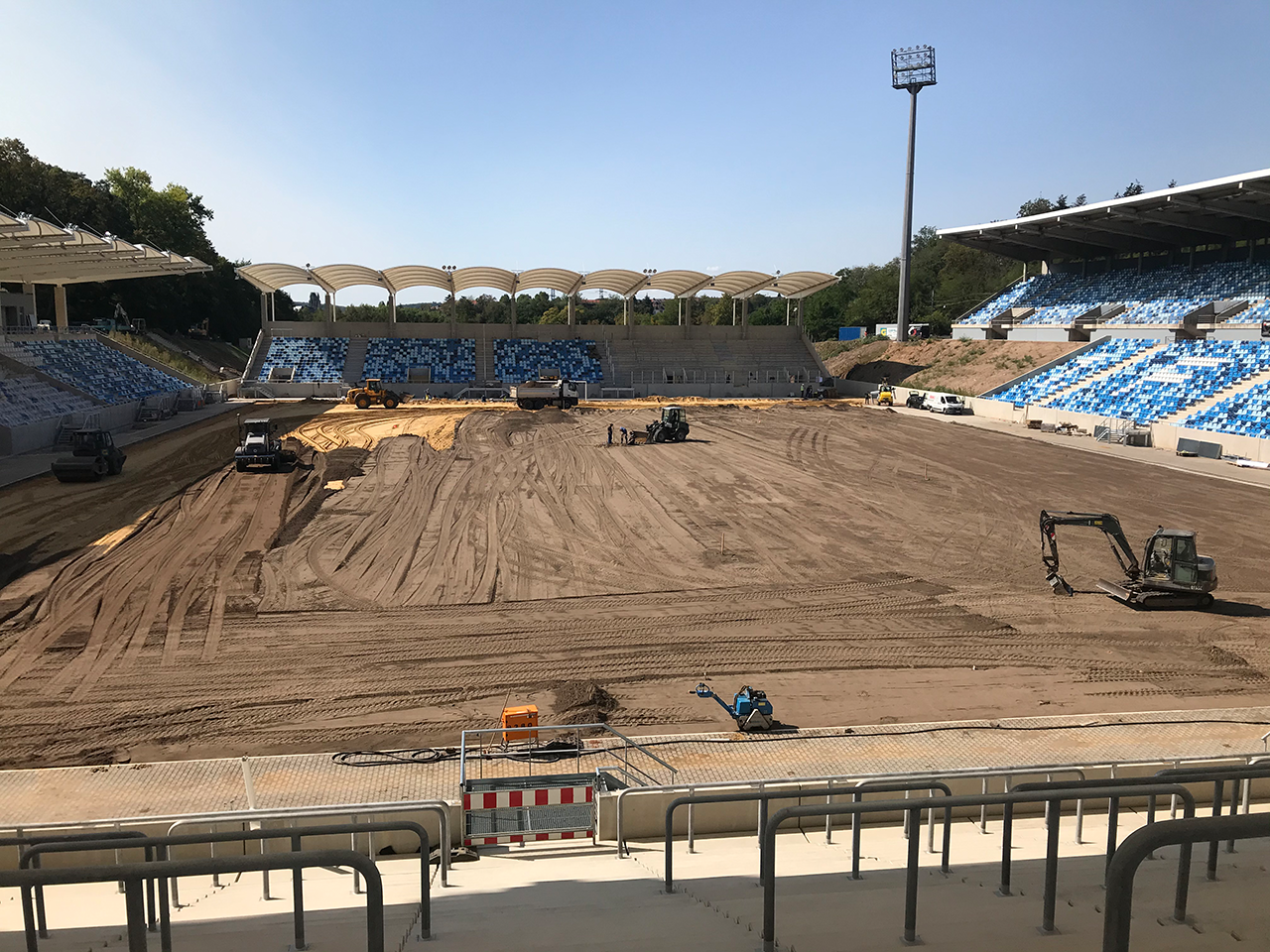

· Die Verlegung der Rasenheizung und die Herstellung des Unterbaus für den Rasen laufen, derzeit wird das Substrat aufgebracht.
Funktionsgebäude
· Der letzte Anstrich der Geländer ist nächste Woche eingeplant.
· Nächste Woche soll die Montage des Eichenhandlaufs in den Freitreppen beginnen.
· Im Businessbereich (Ebene 01) hat die Parkettverlegung begonnen.
· Die Anlieferung der restlichen WC-Trennwände für Ebene 01 ist erfolgt.
· Ab Montag wird der Bodenbelag in den Fluren und der Mixed Zone in Ebene 00 verlegt.
· Die Ausschnitte in den Decken der Ebene 00 sind fertiggestellt.
· Die restlichen Decken in Ebene 00 sind weitestgehend gespachtelt und gestrichen.
· In der kommenden Woche wird die Montage der restlichen Stahlblechtüren durchgeführt.
· Die Schotter- und Pflasterarbeiten an der westlichen Gebäudeecke sind abgeschlossen.
Westtribüne
· Die Treppe zur Westtribüne (von Süden kommend) wird derzeit gebaut
· Die Ausführung der Stufenmarkierung ist zu zwei Dritteln abgeschlossen.
· Die Montage der Sektorentrenner steht vor dem Abschluss.
· Auch die Montage der Differenztreppen kann voraussichtlich nächste Woche abgeschlossen werden
· Alle Wände im Unterbau West sind mit Trockenbau geschlossen und verspachtelt worden.
· Das Notstromaggregat mit 16-Zylinder-Motor (über 2000 PS) hinter der Westtribüne steht.
· Die Druckerhöhungsanlage ist fertig.
Südtribüne
· Die Differenztreppen an der Südtribüne sind fertig montiert.
· Die Ausführung der Stufenmarkierung der Südtribüne ist abgeschlossen.
Nebengebäude West
· Die Wände im Nebengebäude Teil 1 können zeitnah geschlossen werden.
Nebengebäude Osttribüne
· Die Fundamente für die Nebengebäude werden derzeit gegossen.
- Zentrale Termine auf der Baustelle
Montag, 14. September: Baurunde u. a. mit Oberbürgermeister Uwe Conradt, Martin Welker (GIU-Geschäftsführer) und Markus Hollenbach (GMS-Werkleiter). Themen: Besprechung der in der Woche anstehenden Arbeiten und Termine.
Freitag, 18. September: Bauherrenrunde u.a. mit Oberbürgermeister Uwe Conradt, Martin Welker (GIU-Geschäftsführer) und Markus Hollenbach (GMS-Werkleiter). Themen: Besichtigung Baufortschritt. Austausch zu offenen Fragen zu einem Spielbetrieb in der Baustelle.
Zudem diverse Termine unter der Woche: u. a. Wochenmeeting Baukonstruktion mit beauftragten Unternehmen und Wochenmeeting Technische Gebäudeausrüstung mit beauftragten Unternehmen, neunte öffentliche Baustellenführung.
