Die Stadt Saarbrücken informiert:
- Bauarbeiten:
In dieser Woche haben täglich 10 Firmen mit mehr als 40 Mitarbeiterinnen und Mitarbeitern auf der Baustelle Ludwigsparkstadion gearbeitet. Unter anderem wurden folgende Arbeiten abgeschlossen bzw. begonnen oder stehen an:
Tribünen und Außenanlagen

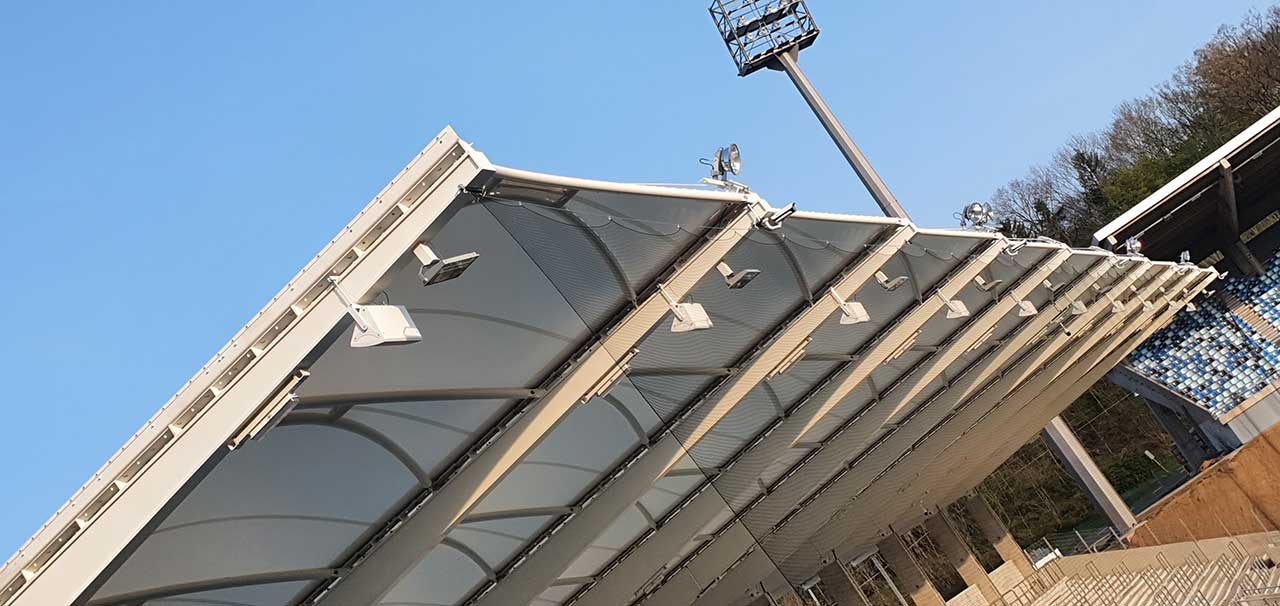

- Die Arbeiten zum Befestigen der Lautsprecher in ihrer endgültigen Position an den Tribünen Ost, Süd und West laufen. Die Montage der Lautsprecher an der Nordtribüne soll Ende nächster Woche beginnen.
- Rasenheizung: Es wird weiterhin an einer Lösung gearbeitet. Die Stadt informiert, sobald es belastbare Neuigkeiten gibt.

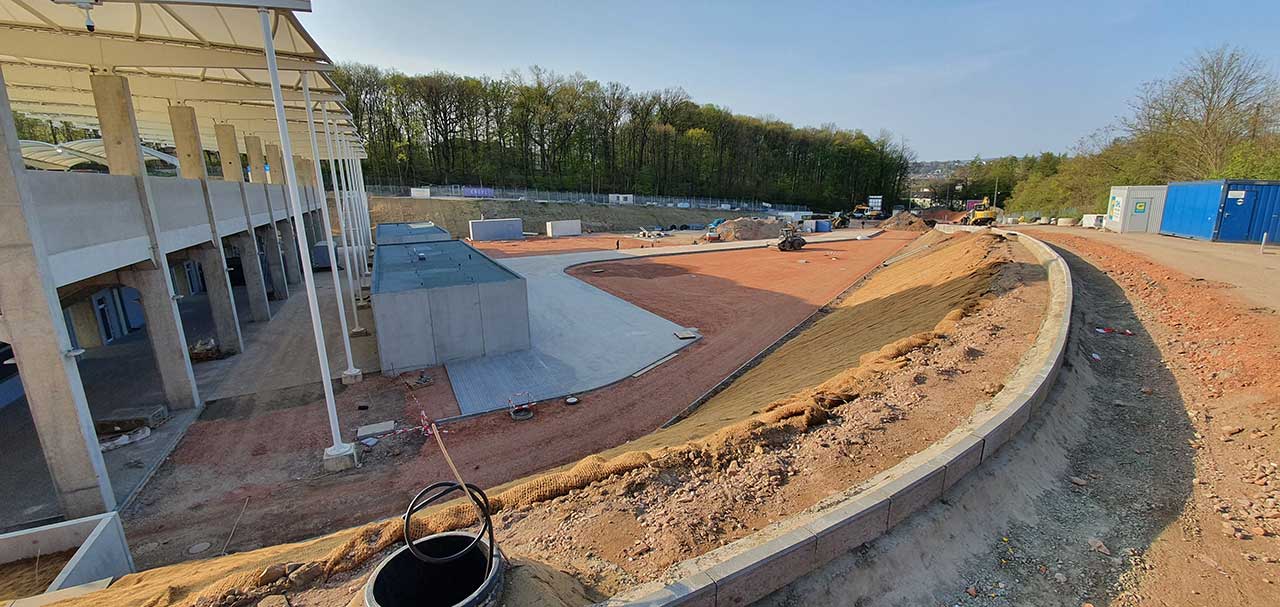

- Das Herstellen der Verkehrsflächen auf der Freifläche hinter der Westtribüne schreitet weiterhin gut voran, die Pflasterarbeiten dauern an.
- Die Arbeiten an der Nordwest-Rampe haben begonnen, Leerrohre werden gelegt und Tiefborde gesetzt.
- In der kommenden Woche beginnen die Arbeiten an der Freifläche hinter der Osttribüne.
Nebengebäude

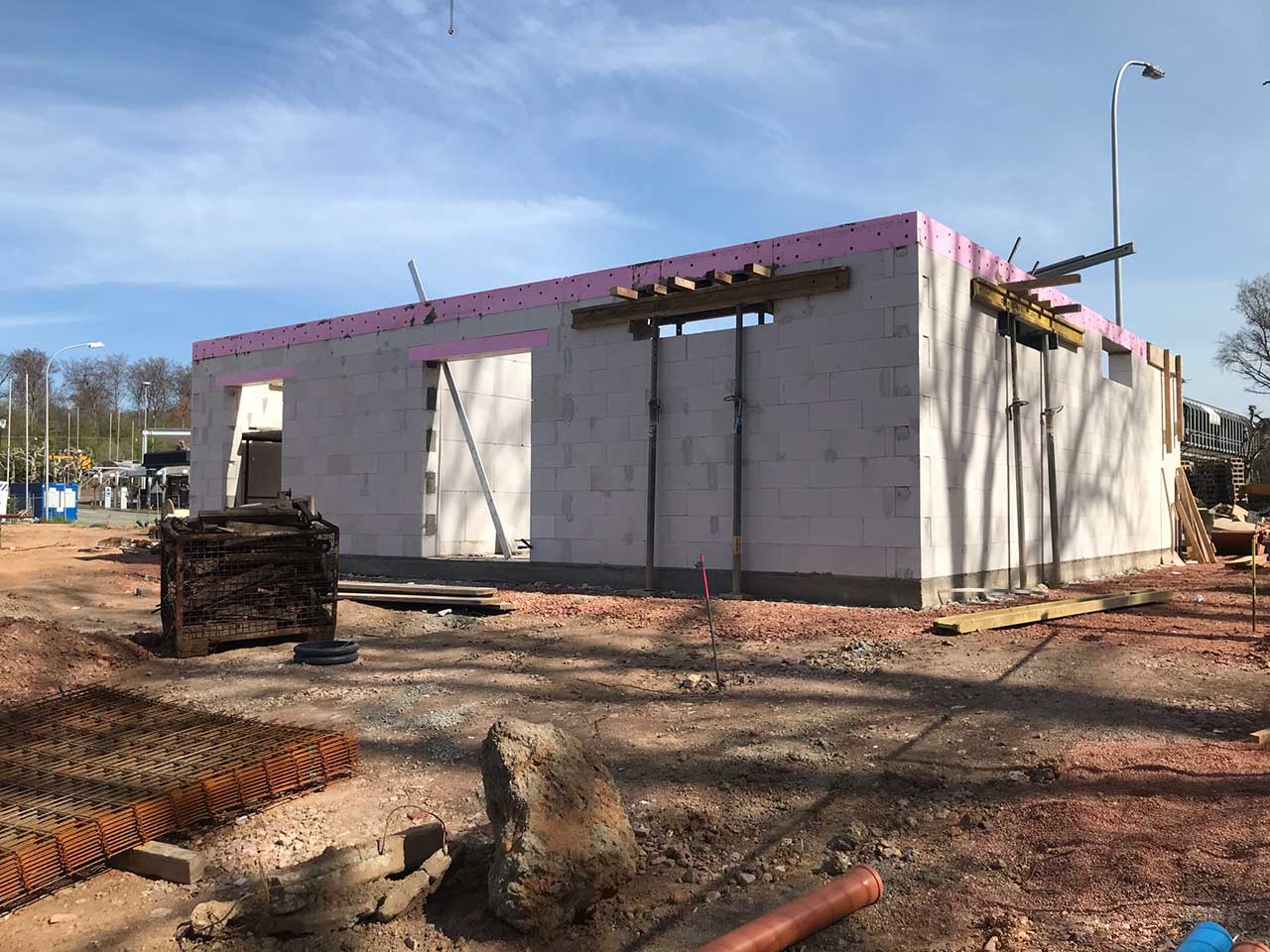

- Die Rohbauarbeiten zur Polizeiwache schreiten voran.
- Kommende Woche wird die Decke der Wache hergestellt.

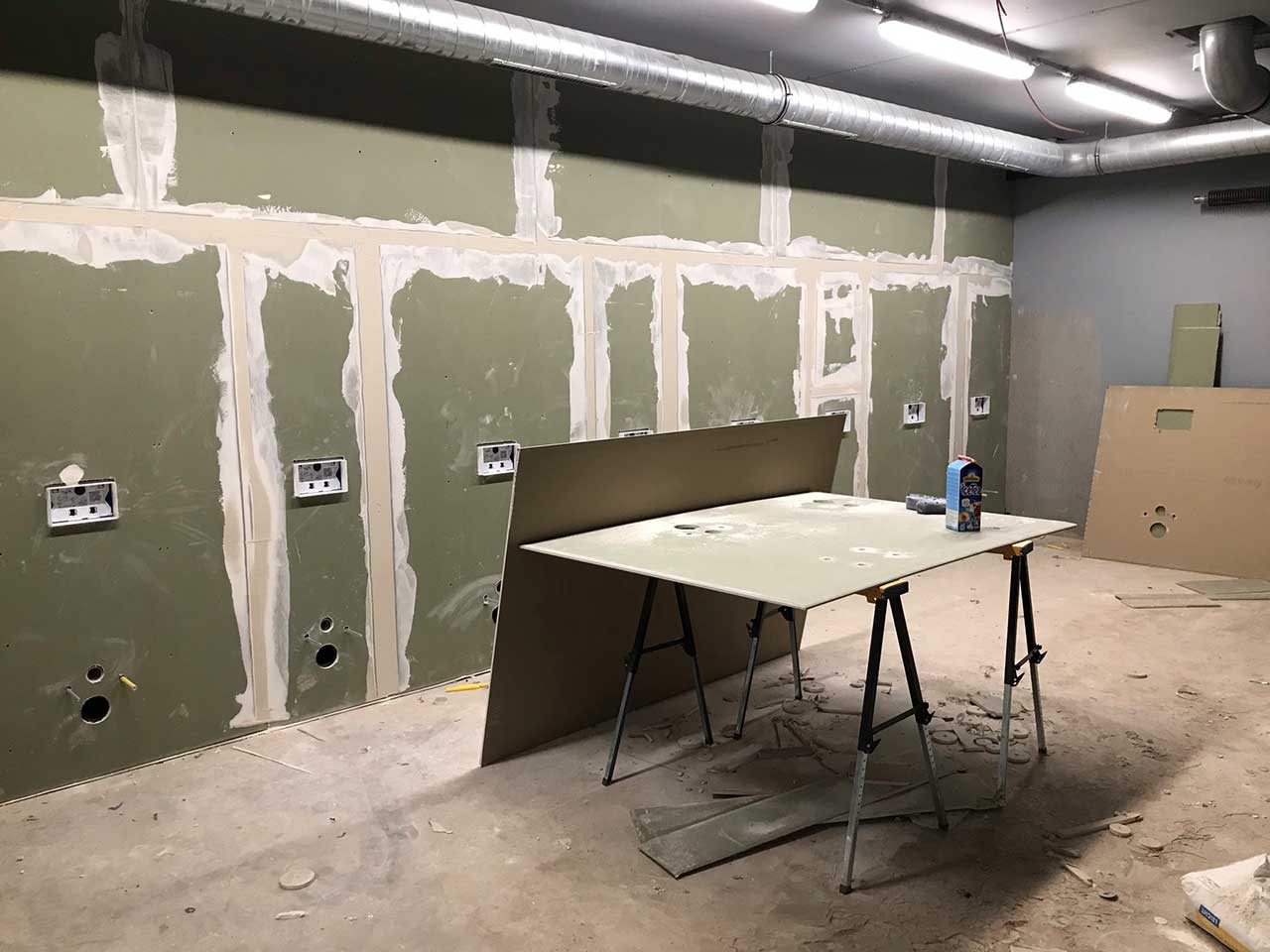

- Im Nebengebäude Nord laufen die Trockenbauarbeiten.
- In der kommenden Woche beginnen im Nebengebäude Nord die Fliesenarbeiten.
- Im Nebengebäude Ost werden die WC-Trennwände fertig montiert.
Funktionsgebäude
- Es laufen Restarbeiten und die Mängelbeseitigung.
- Zentrale Termine in der kommenden Woche
Montag, 26. April: Baurunde u. a. mit Oberbürgermeister Uwe Conradt, Martin Welker (GIU-Geschäftsführer) sowie Erik Schrader und Markus Hollenbach (beide GMS-Werkleitung). Themen: Baustellenfortschritt sowie anstehende Arbeiten und Termine – ggf. findet Termin als Video-Meeting statt.
Zudem diverse Termine unter der Woche zur Abstimmung mit beauftragten Unternehmen.
